仲冬霜月,岁末暮秋。在金河水务集团承建的各项目工地上,建设者们正以昂扬的斗志全力冲刺各项重点工程,确保项目按时高质量推进。各工程项目团队围绕“大干六十天,冲刺四季度”的核心任务,稳扎稳打,全力以赴,为实现年度目标任务而努力拼搏。让我们一起走近施工一线,了解这些重点工程的最新进展。
温潮减河施工第六标段项目

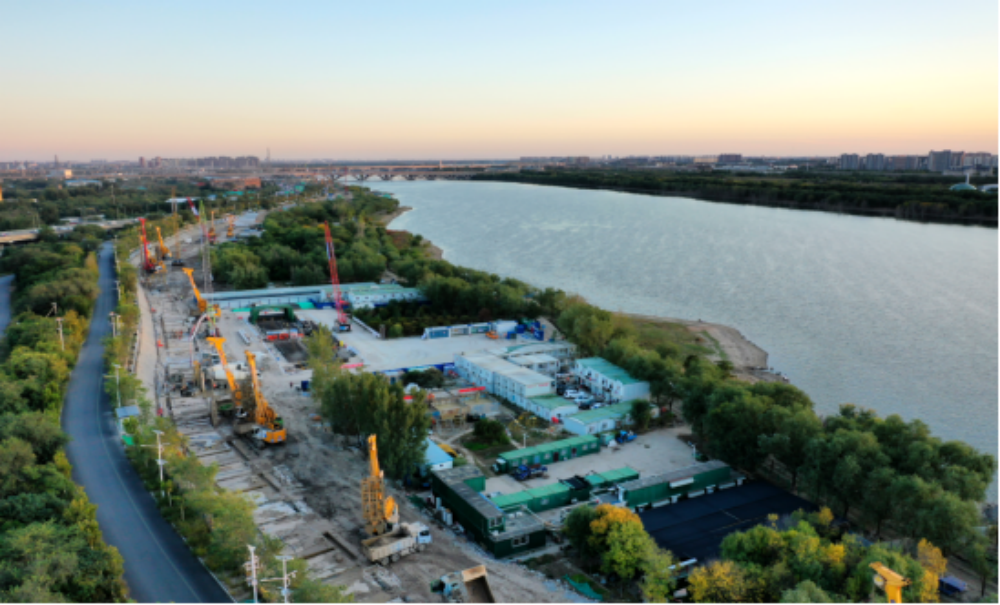

温潮减河工程第六标段位于北京市通州区和顺义区交界处,西起温榆河,东至潮白河。该工程通过连通温榆河与潮白河,将温榆河洪水分流至潮白河,以保障城市副中心在汛期的行洪安全。目前,项目已完成表土剥离10万立方米,清基5万立方米,混凝土挡墙浇筑590米,土方开挖13万立方米,2#堆土余山回填30万立方米,U型槽基础浇筑60米,车行桥桩基浇筑12根,通信管线改移20%,东侧围堤土方回填1万立方米,累计完成总工程量的7.2%。接下来,项目团队将加速推进河道土方开挖,继续进行河道基底降排水、清淤、挡墙和U型槽混凝土浇筑,并同步开展壁富路导行路、围堤、2#余土堆山、公园车行桥、人行桥桥梁及小中河节制闸等工程施工。
卢三段综合提升工程(施工)第二标段项目

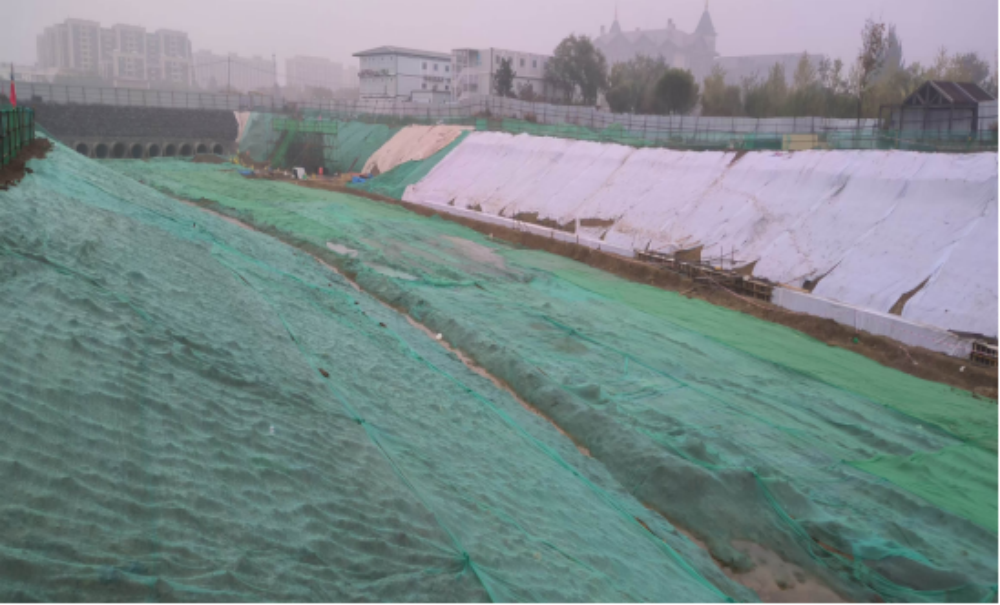

永定河卢三段综合提升工程(施工)第二标段项目位于卢沟桥上游河道左堤段处,该工程通过新建4.4公里的双排防冲墙(地下连续墙)对左堤进行加固,增强防洪能力。该工程开工以来进展顺利,目前河道侧与大堤侧防冲墙已分别完成2226m与1602m的施工,钢筋加工场、泥浆池及临电布设完成7处;河道侧导墙制完成3048m、大堤侧导墙制作完成3048m,累计完成工程量为69.36%。接下来,项目团队将全力以赴推进全段防冲墙施工。
凉水河石榴庄段滨水空间提升及水生态修复工程项目

凉水河石榴庄段滨水空间提升及水生态修复工程项目位于丰台区石榴庄街道,治理河道西起光彩路,东至丰台区界,全长约1.4公里,建设范围约48.86公顷。该项目的主要工作内容包括河道治理、滨河绿道优化、景观提升、电气及信息化建设、雨水管涵改建、进退水闸、航船码头、景观桥等。目前,该项目河道工程已完成31%,桥梁工程完成28%,岸坡绿化防护工程完成5%,临时工程完成145%,绿化工程完成2%,景观工程完成26%,排水工程完成17%,灌溉工程完成80%,配套用房完成37%,电气工程完成11%。共计完成总工程量的19.86%。下一步,项目部将全力推进河道治理、景观和桥梁工程的施工,确保项目顺利推进。
刺猬河改移及综合治理工程(丰台段)项目

刺猬河改移及综合治理工程(丰台段)位于北京市丰台区王佐镇,通过新挖1.26公里河道及修建混凝土挡墙等措施,进一步提升京西生态公园的防洪标准,保障公园及周边区域的防洪安全。自工程开工以来,施工进展顺利,目前河道已全面贯通,土石方完成约58万立方米;良三路下设D2000混凝土管450米,道路恢复994平方米;喷锚支护完成5358平方米,混凝土挡墙基础完成96米,素混凝土护脚完成108米,围挡搭设完成2520米。接下来,项目部将继续全力推进混凝土挡墙及素混凝土护脚施工,确保工程扎实推进。
永定河下马岭电站、下苇甸电站应急水毁修复工程项目

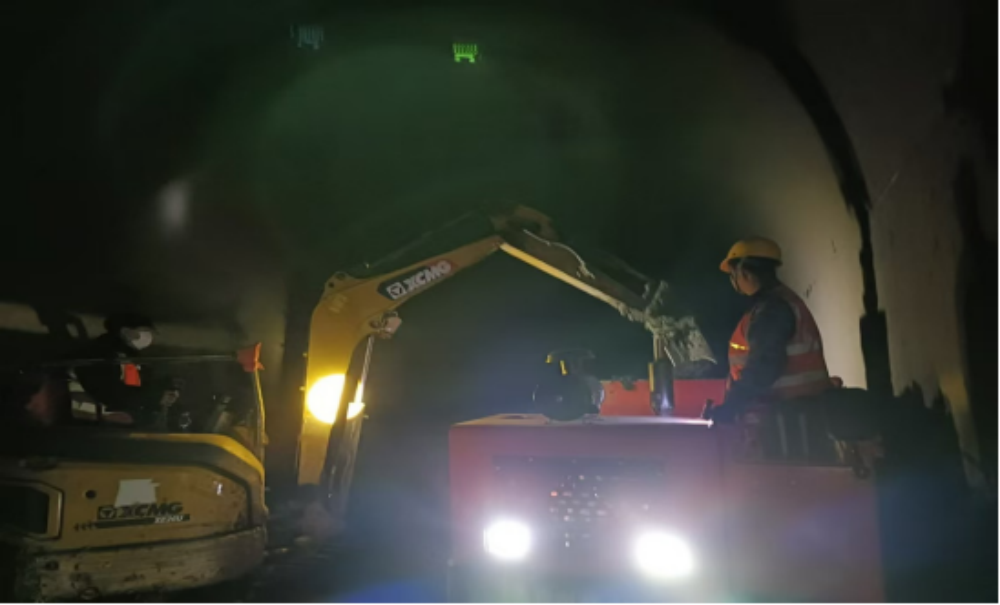

永定河下马岭电站、下苇甸电站应急水毁修复工程位于北京市门头沟区,项目旨在重建两座水电站,推动生态清洁发电,提升保障水平,实现民生共享。截至目前,项目已累计完成防洪墙混凝土浇筑1839.4立方米;两座电站的单体建筑结构和不良地基处理共完成2925.4平方米;尾水渠清淤完成11288立方米;边坡锚杆750米,喷射混凝土576平方米,边坡混凝土挡墙363立方米。下苇甸电站机组生产制造已完成69%,下马岭电站机组生产制造完成31%。接下来,项目部将全力推进水轮机组装机、引水隧洞结构修复等施工工作,确保工程顺利推进。
永定河卢梁段综合提升工程(施工)第五标段项目

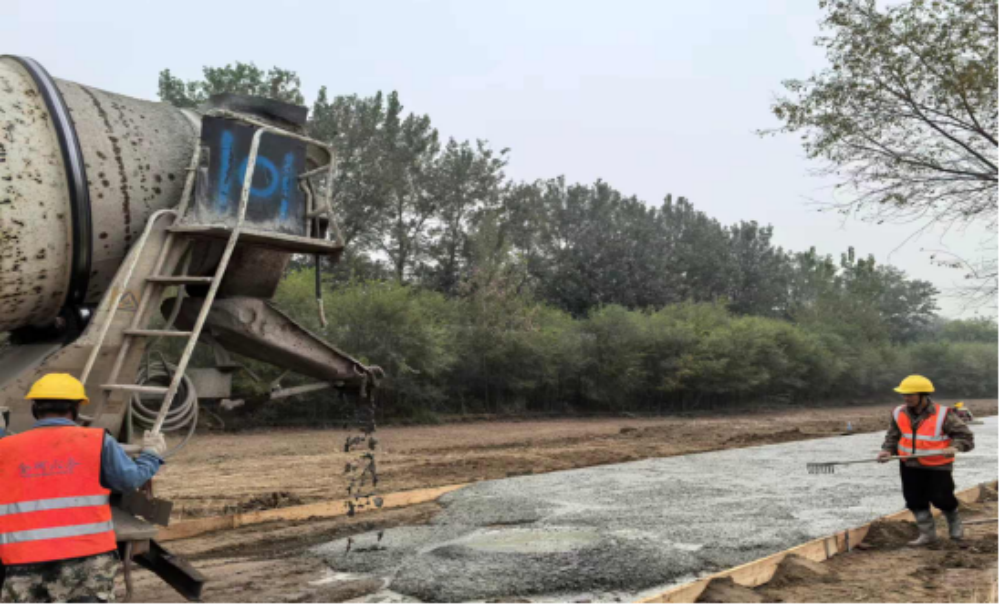

永定河卢梁段综合提升工程(施工)第五标段项目位于北京市大兴区,治理范围为十里铺至市界梁各庄。该项目旨在提升永定河平原南段行洪能力、消除防洪安全隐患、保障首都防洪安全。目前,防冲墙成槽及混凝土浇筑累计完成879m;土方回填3.6万m3;防冲墙成槽及混凝土浇筑累计完成98幅(120米);中隔墙开挖72米(12幅),混凝土浇筑及土方回填48米(8幅);险工段树木伐移已完成6330m;临时道路混凝土浇筑3305m,累计完成总量占比为12.12%。下一步,项目部将加紧开展防冲墙中隔墙施工。
